新能源公司太陽山光伏電站100MWp復合項目建設進展順利
作者:劉海東 張 磊 來源:寧夏電投

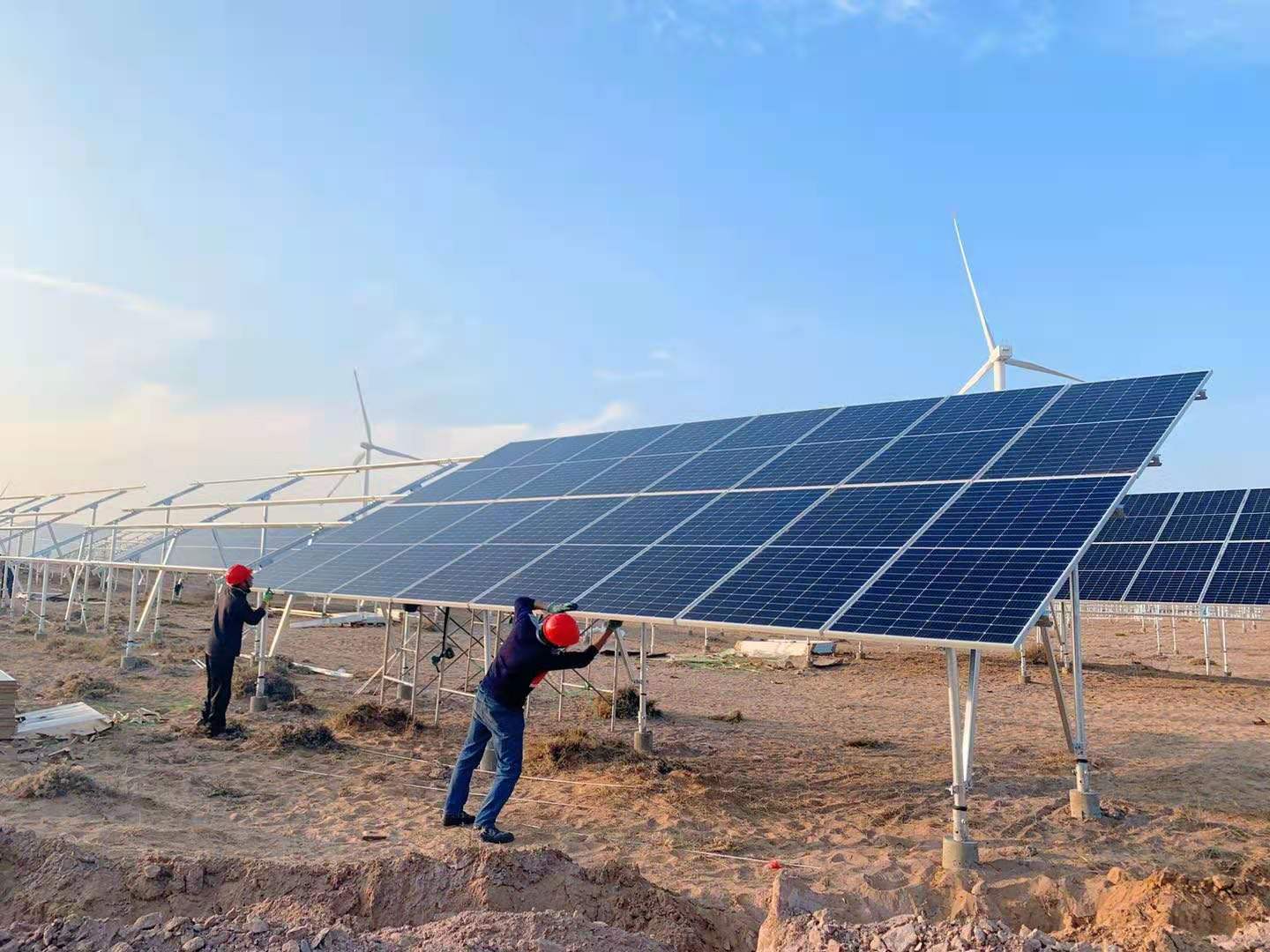

新能源公司太陽山光伏電站100MWp復合項目自9月開工建設以來,搶工期、趕進度、保安全,順利通過首次質(zhì)量監(jiān)督檢查。截至11月中旬,放點、引孔、澆樁、升壓站基礎工作全部完成,安裝支架3824組,完成65.4%;敷設低壓電纜62406米,完成69.7%;敷設高壓電纜9051米,完成82.3%;安裝組件84組;升壓站設備已全部到貨,正在安裝接線。
(新能源公司 劉海東 張 磊)
作者:劉海東 張 磊 來源:寧夏電投
新能源公司太陽山光伏電站100MWp復合項目自9月開工建設以來,搶工期、趕進度、保安全,順利通過首次質(zhì)量監(jiān)督檢查。截至11月中旬,放點、引孔、澆樁、升壓站基礎工作全部完成,安裝支架3824組,完成65.4%;敷設低壓電纜62406米,完成69.7%;敷設高壓電纜9051米,完成82.3%;安裝組件84組;升壓站設備已全部到貨,正在安裝接線。
(新能源公司 劉海東 張 磊)
